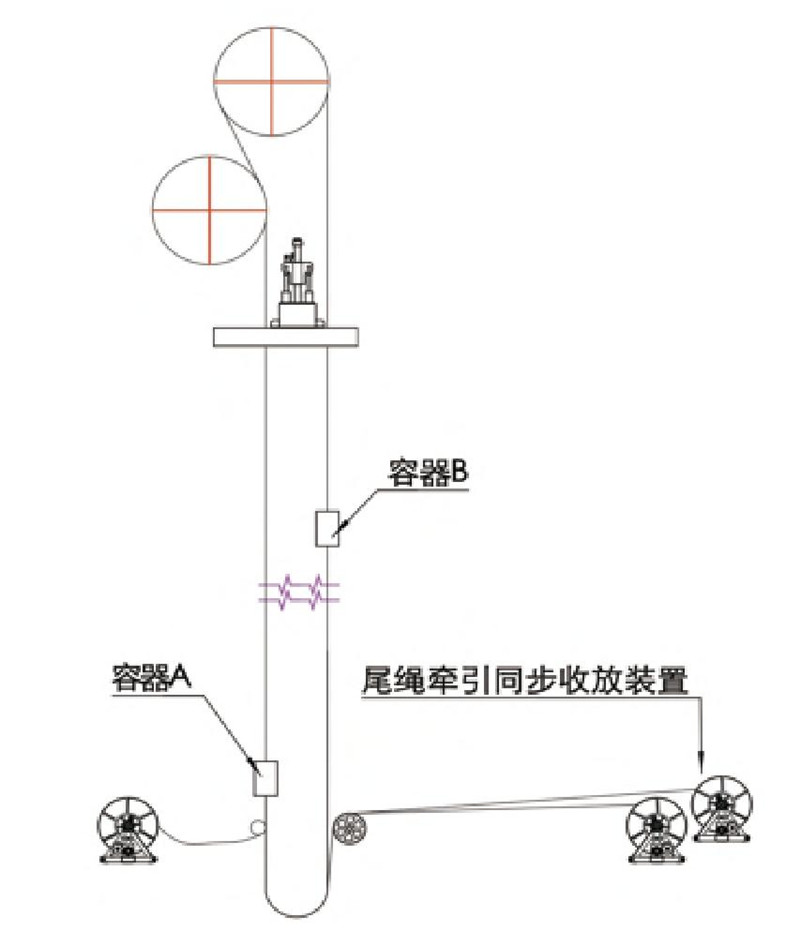

尾绳牵引同步输送装置于下井口更换扁尾绳

主要工序

换绳前准备

新绳运送至井下,在合适的位置布置收放绳绞车,架设好绳盘。

尾绳牵引同步收放装置就位。

1:翻新绳

容器A下放至下井口马头门合适位置,搭设平台。

新绳头传过尾绳收放装置,下放至尾绳挡梁位置。

新绳与旧绳捆绑连接。

提升机上提A容器,旧绳带动新绳,翻过尾绳挡梁到达A容器侧。

2:断旧绳,收A容器侧旧绳尾

绳挡梁处B容器侧断旧绳。

上提A容器,直至旧绳绳头到达马头门。

A侧旧绳牵引出井口,下放A容器,收绳绞车回收旧绳。

拆除A侧旧绳板卡。

3:新绳与A容器连接

新绳穿过尾绳绳环,板卡连接牢固。

拆除新绳留绳。

4:放新绳,同步回收旧绳

开动提升机上提A容器,尾绳收放装置同步下放新绳(此时B容器侧旧绳绳头正好高于马头门)。

B容器侧旧绳回落至马头门位置时,收绳绞车同步回收旧绳。

5:新绳与B容器连接

B容器下落至井底码头门合适高度停车,利用尾绳收放装置调整好新绳的长度。

拆除旧绳板卡。

新绳与B容器连接,板卡连接牢固。

6:拆除平台,尾绳更换完成

提升系统式运行。所有尾绳可同时更换。

主要工序

换绳前准备

新绳运送至井下,在合适的位置布置收放绳绞车,架设好绳盘。

尾绳牵引同步收放装置就位。

1:翻新绳

容器A下放至下井口马头门合适位置,搭设平台。

新绳头传过尾绳收放装置,下放至尾绳挡梁位置。

新绳与旧绳捆绑连接。

提升机上提A容器,旧绳带动新绳,翻过尾绳挡梁到达A容器侧。

2:断旧绳,收A容器侧旧绳尾

绳挡梁处B容器侧断旧绳。

上提A容器,直至旧绳绳头到达马头门。

A侧旧绳牵引出井口,下放A容器,收绳绞车回收旧绳。

拆除A侧旧绳板卡。

3:新绳与A容器连接

新绳穿过尾绳绳环,板卡连接牢固。

拆除新绳留绳。

4:放新绳,同步回收旧绳

开动提升机上提A容器,尾绳收放装置同步下放新绳(此时B容器侧旧绳绳头正好高于马头门)。

B容器侧旧绳回落至马头门位置时,收绳绞车同步回收旧绳。

5:新绳与B容器连接

B容器下落至井底码头门合适高度停车,利用尾绳收放装置调整好新绳的长度。

拆除旧绳板卡。

新绳与B容器连接,板卡连接牢固。

6:拆除平台,尾绳更换完成

提升系统式运行。所有尾绳可同时更换。
