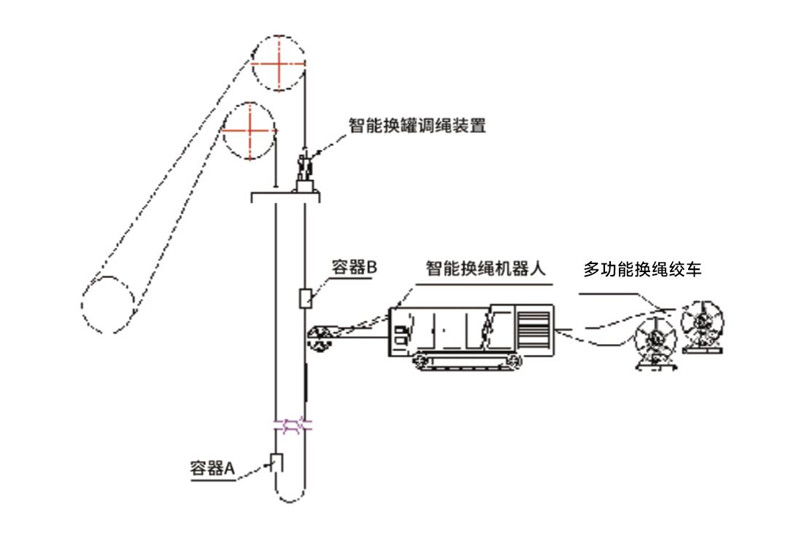

智能换绳机器人于上井口更换圆尾绳
主要工序
换绳前准备
新绳穿过智能换绳机器人,制作巴氏合金绳头。
1:停罐,设备就位
A容器下放至下井口合适位置,罐下搭设平台。
卡绳器卡住A侧首绳,综合保障机器人上提B侧至合适高度。
换绳机器人进入工作位置,搭设上井口作业平台。
2:井下断旧绳
依次断开A容器侧旧尾绳,利用牵引绞车将旧绳下放至尾绳窝底。
拆除旧尾绳连接器。
3:智能换绳机器人下放新绳
智能换绳机器人依次下放至新绳尾绳挡梁位置。
利用牵引绞车配合将新绳翻过尾绳挡梁后牵引至A容器下部。
4:新绳与容器A连接
下井口绳头与A容器连接。
智能换绳机器人调整好新绳长度,上井口卡住新绳。
智能换绳机器人放出新绳,量取上井口需要的新绳长度后制作巴氏合金绳头,新绳下放完成。
5:拆上井口旧绳,回收旧绳
井口卡住旧绳,综合保障机器人下放B容器使旧绳松弛。
断B容器尾部旧绳,旧绳绳头穿入智能换绳机器人。(如旧绳头长度不足,可利用余留的新尾绳作为引绳过渡)智能换绳机器人回收旧绳。
6:新绳与容器B连接,恢复提升
新绳与容器B连接。
综合保障机器人上提B侧容器,张紧新绳,拆除新绳连接卡。
拆除平台,综合保障机器人下放B容器,恢复提升系统。
主要工序
换绳前准备
新绳穿过智能换绳机器人,制作巴氏合金绳头。
1:停罐,设备就位
A容器下放至下井口合适位置,罐下搭设平台。
卡绳器卡住A侧首绳,综合保障机器人上提B侧至合适高度。
换绳机器人进入工作位置,搭设上井口作业平台。
2:井下断旧绳
依次断开A容器侧旧尾绳,利用牵引绞车将旧绳下放至尾绳窝底。
拆除旧尾绳连接器。
3:智能换绳机器人下放新绳
智能换绳机器人依次下放至新绳尾绳挡梁位置。
利用牵引绞车配合将新绳翻过尾绳挡梁后牵引至A容器下部。
4:新绳与容器A连接
下井口绳头与A容器连接。
智能换绳机器人调整好新绳长度,上井口卡住新绳。
智能换绳机器人放出新绳,量取上井口需要的新绳长度后制作巴氏合金绳头,新绳下放完成。
5:拆上井口旧绳,回收旧绳
井口卡住旧绳,综合保障机器人下放B容器使旧绳松弛。
断B容器尾部旧绳,旧绳绳头穿入智能换绳机器人。(如旧绳头长度不足,可利用余留的新尾绳作为引绳过渡)智能换绳机器人回收旧绳。
6:新绳与容器B连接,恢复提升
新绳与容器B连接。
综合保障机器人上提B侧容器,张紧新绳,拆除新绳连接卡。
拆除平台,综合保障机器人下放B容器,恢复提升系统。
